Gestion de planning : un essentiel en planification de projet
La gestion de planning représente bien plus qu'une simple organisation temporelle des tâches. C'est le système nerveux central de tout projet, l'outil stratégique qui détermine la réussite ou l'échec de vos initiatives les plus complexes.
Qu'est-ce que la gestion de planning ?
La gestion de planning désigne l'ensemble des processus, méthodologies et outils permettant de définir, organiser, suivre et optimiser l'enchaînement temporel des activités d'un projet. Elle englobe la détermination des tâches, l'estimation de leurs durées, l'identification des dépendances logiques, l'allocation des ressources et le suivi continu de l'avancement.

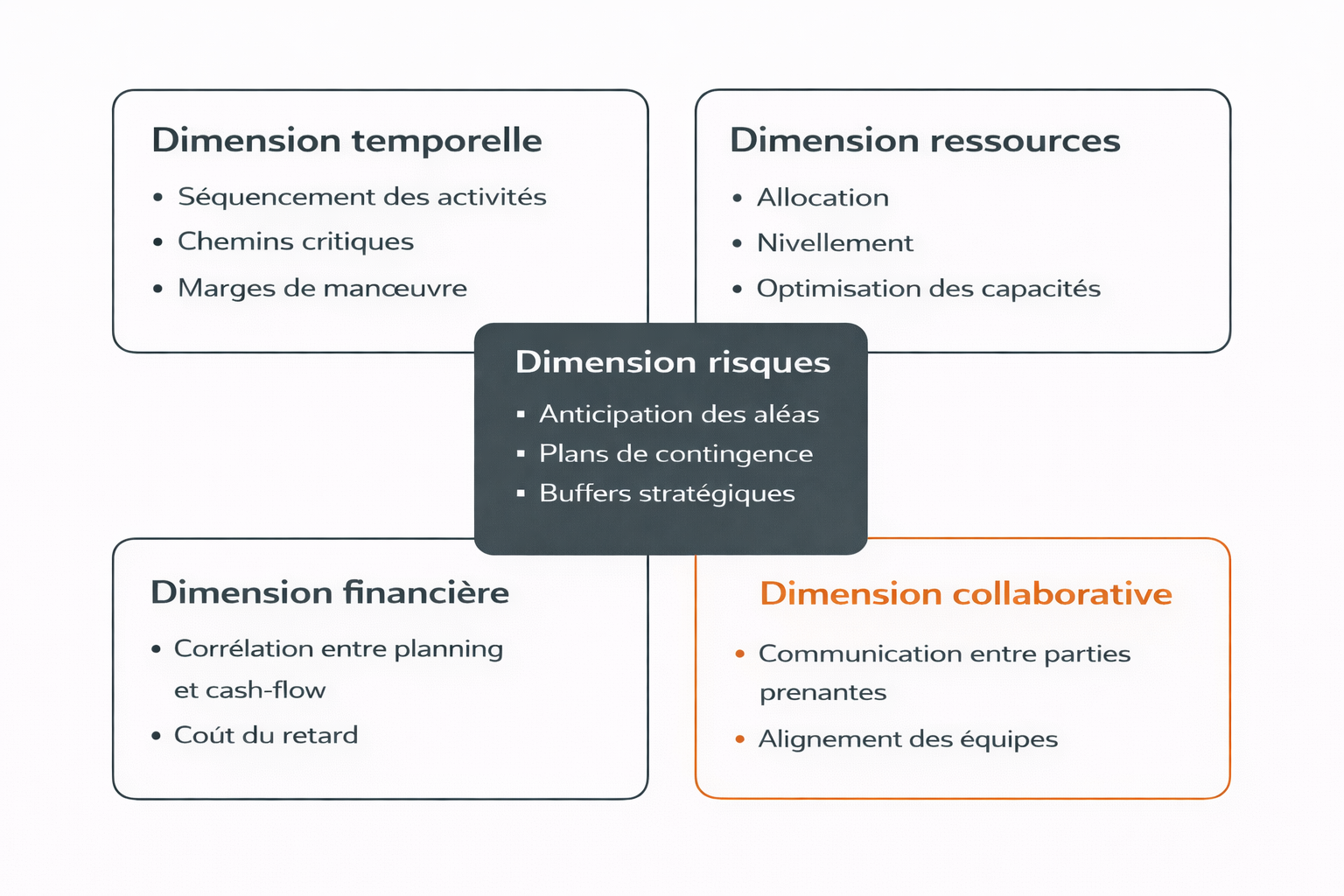

La gestion de planning moderne intègre plusieurs dimensions :
➤ La dimension temporelle : séquencement des activités, chemins critiques, marges de manœuvre
➤ La dimension ressources : allocation, nivellement, optimisation des capacités
➤ La dimension risques : anticipation des aléas, plans de contingence, buffers stratégiques
➤ La dimension financière : corrélation entre planning et cash-flow, coût du retard
➤ La dimension collaborative : communication entre parties prenantes, alignement des équipes
Le triangle des contraintes et l'équilibre dynamique
La gestion de planning s'inscrit dans le célèbre triangle d'or du management de projet (délais, coûts, qualité). Toute modification sur l'un des sommets impacte inévitablement les deux autres. Un glissement de planning n'est jamais anodin : il génère des surcoûts, mobilise les ressources plus longtemps, et peut compromettre la qualité des livrables par effet domino.
Cette interdépendance justifie pourquoi les planificateurs experts ne se contentent pas de produire des timelines : ils orchestrent un équilibre dynamique entre toutes les contraintes du projet.
Les enjeux stratégiques de la gestion de planning
Les statistiques du PMI (Project Management Institute) sont sans appel : les organisations qui investissent dans une planification rigoureuse augmentent leur taux de réussite projet de 2,5 fois.
Voici pourquoi :
Visibilité et prédictibilité : Un planning bien construit offre une vision prospective claire. Il permet d'anticiper les phases critiques, d'identifier les points de tension en matière de ressources, et de communiquer des échéances fiables aux parties prenantes.
Optimisation des ressources : La planification révèle les conflits d'allocation, les goulets d'étranglement et les périodes de sous-utilisation. Elle permet un lissage de charge intelligent et une meilleure rentabilité des équipes.
Maîtrise des coûts : Le planning est le fondement de tout budget projet. Il structure le cash-flow prévisionnel, permet d'identifier le coût du retard (cost of delay), et facilite l'analyse earned value pour mesurer la performance économique.
Gestion proactive des risques : Un planning détaillé met en lumière les activités à haut risque, les dépendances fragiles et les chemins critiques. Il permet de construire des scénarios what-if et d'anticiper plutôt que de subir.
Coordination et communication : Le planning est le langage universel du projet. Il aligne toutes les parties prenantes sur une même compréhension de ce qui doit être fait, quand, par qui et avec quelles ressources.
Les coûts cachés d'une planification défaillante
Une mauvaise gestion de planning ne se traduit pas uniquement par des retards. Les impacts collatéraux sont multiples :
➤ Démobilisation des équipes : l'incertitude et les changements permanents érode la motivation
➤ Perte de crédibilité : auprès des clients, sponsors et partenaires
➤ Surcoûts exponentiels : heures supplémentaires, pénalités, ressources immobilisées
➤ Dégradation de la qualité : précipitation en fin de projet, coupes dans les tests
➤ Opportunités manquées : time-to-market raté, avantage concurrentiel perdu
Méthodologies et approches de planification de projet
La planification traditionnelle : approche prédictive
Le modèle en cascade (Waterfall), aussi appelé cycle en V
Cette approche séquentielle structure le projet en phases distinctes : initialisation, planification, exécution, monitoring, clôture. Chaque phase doit être complétée avant de passer à la suivante.
Points forts :
Clarté et prévisibilité pour les projets à périmètre stable
Documentation exhaustive
Contrôle fort sur les engagements contractuels
Limites :
Rigidité face au changement
Risque de décalage entre le besoin initial et la livraison finale
Découverte tardive des problèmes
La méthode du chemin critique (CPM - Critical Path Method)
Le CPM identifie la séquence d'activités qui détermine la durée minimale du projet. C'est le squelette du planning : tout retard sur le chemin critique retarde l'ensemble du projet.
Concepts clés :
Marge totale : délai possible sans impacter la date de fin
Marge libre : délai sans impacter la tâche suivante
Activités critiques : marge nulle, attention maximale requise
La méthode PERT (Program Evaluation and Review Technique)
PERT intègre l'incertitude dans l'estimation des durées via trois scénarios :
Durée optimiste (O)
Durée la plus probable (M)
Durée pessimiste (P)
Durée estimée = (O + 4M + P) / 6
Cette approche probabiliste est particulièrement pertinente pour les projets R&D ou innovants.
La planification agile : approche adaptative
Les sprints et la vélocité
L'approche agile découpe le projet en itérations courtes (sprints de 2-4 semaines). Le planning se construit progressivement :
Product Backlog : liste priorisée des fonctionnalités
Sprint Planning : sélection des items pour l'itération
Vélocité : capacité de production mesurée de l'équipe
Avantages :
Adaptabilité aux changements
Feedback continu
Livraisons incrémentales de valeur
Défis :
Difficulté à estimer la date de fin globale
Coordination complexe sur les grands projets
Nécessite une forte maturité d'équipe
La planification par vagues successives (Rolling Wave Planning)
Cette technique hybride combine vision long terme et détail court terme :
Planification détaillée pour les 3-6 prochains mois
Planification de haut niveau (jalons, work packages) pour le reste
Raffinage progressif au fur et à mesure de l'avancée
La planification intégrée : l'approche holistique moderne
La planification intégrée synchronise tous les domaines du project control :
Planning (délais)
Coûts et budget
Ressources et capacités
Risques et opportunités
Qualité et conformité
Approvisionnements
Cette approche, portée par des outils comme Primavera P6, permet une gestion dynamique et une prise de décision éclairée basée sur un modèle unique du projet.
Les 7 étapes essentielles d’une planification projet réussie
1. Cadrer le projet
Avant de construire le planning, il faut comprendre le contexte : objectifs, périmètre, contraintes, ressources, jalons imposés.
Le WBS (Work Breakdown Structure) sert de base pour structurer le travail et définir clairement les livrables attendus.
2. Définir les activités
À partir du WBS, chaque livrable est découpé en tâches actionnables.
On reste dans une granularité raisonnable : des activités suffisamment détaillées pour être pilotées, mais pas excessivement morcelées.
3. Organiser les dépendances
On relie les tâches entre elles (FD, DD, FF…) et on identifie les éventuelles contraintes de dates.
L’objectif est d’avoir une séquence logique, lisible et justifiée, sans surcharger le planning de liens complexes.
4. Estimer les durées
Les durées sont estimées en s’appuyant sur l’expérience, l’historique, les ratios ou l’expertise métier.
On distingue bien l’effort de la durée réelle et on intègre les aléas, congés ou temps non productifs.
5. Allouer les ressources
Chaque activité reçoit les ressources nécessaires : humaines, matérielles ou financières.
On vérifie la charge, on ajuste les conflits éventuels et on s’assure que les ressources sont réellement disponibles.
6. Identifier le chemin critique
Le chemin critique correspond aux tâches qui déterminent la date de fin du projet.
Son suivi permet de savoir où se situent les risques de dérive et quelles activités nécessitent une vigilance spécifique.
7. Valider et communiquer
Une fois le planning cohérent, il est validé par les responsables, puis figé en “baseline”.
La communication est adaptée à chaque public : direction, chef de projet, équipes, client.
Pilotage et suivi du planning
Un planning n’est fiable que s’il est mis à jour régulièrement. Selon la durée et le rythme du projet, cette actualisation se fait chaque semaine ou toutes les deux semaines. Elle consiste à recueillir l’avancement réel auprès des équipes, ajuster les durées restantes et repérer les premiers écarts. Cette régularité garantit une vision précise de la situation et permet de réagir rapidement si la trajectoire s’éloigne du plan initial.
Indicateurs pour mesurer l’avancement
Pour suivre efficacement l’exécution, deux indicateurs simples sont utilisés :
➤ SPI (Schedule Performance Index) : il compare l’avancement réel à ce qui était prévu. Une valeur supérieure à 1 indique que le projet est en avance, inférieure à 1 qu’il est en retard.
➤ SV (Schedule Variance) : il mesure l’écart entre le travail prévu et le travail réellement accompli. Un SV positif traduit une avance, un SV négatif un retard.
À cela s’ajoutent des éléments qualitatifs comme la stabilité de la baseline, la proportion d’activités critiques ou la consommation des marges, qui permettent d’évaluer la solidité globale du planning.
Réagir efficacement aux écarts
Lorsqu’un retard apparaît, plusieurs leviers peuvent être activés : réorganiser l’ordre des activités, renforcer temporairement les ressources sur les tâches sensibles, paralléliser certaines étapes ou accepter un ajustement de la date de fin après analyse. L’enjeu est de trouver la solution la plus réaliste, en tenant compte des contraintes techniques, budgétaires et opérationnelles du projet.
Encadrer les changements
Tout changement important doit suivre un processus clair pour conserver la maîtrise du planning. On identifie la demande, on analyse son impact sur le délai et les ressources, puis on la fait valider avant de l’intégrer dans le planning. Une nouvelle baseline peut être créée si nécessaire. Enfin, l’information est communiquée à l’ensemble des parties prenantes pour garantir transparence et alignement.
Gestion de planning par secteur : spécificités et bonnes pratiques
La gestion de planning ne s’applique jamais de la même façon d’un secteur à l’autre. Chaque domaine possède ses contraintes, ses rythmes, ses outils et ses points de vigilance propres. Comprendre ces spécificités permet d’adapter la méthode, d’anticiper les risques majeurs et d’utiliser les bonnes pratiques qui renforcent la fiabilité du planning.
Construction et BTP
La planification dans le BTP se heurte à plusieurs contraintes fortes : dépendance à la météo, coordination de nombreux corps de métier, logistique de chantier lourde et respect strict des règles de sécurité. Les plannings doivent intégrer ces aléas, tout en conservant une vision réaliste de la séquence des travaux. Certains outils sont particulièrement adaptés, comme les plannings linéaires pour les projets linéaires (routes, tunnels) ou les approches collaboratives type Lean Construction et Last Planner System, conçues pour fluidifier l’exécution sur le terrain.
IT et développement logiciel
Les projets informatiques évoluent dans un environnement incertain, marqué par l’innovation, les dépendances techniques et les changements réguliers de périmètre. La planification doit donc rester flexible et capable d’absorber des ajustements fréquents. Les méthodes agiles, Scrum, Kanban ou SAFe pour les organisations étendues, offrent un cadre permettant d’adapter le planning au fil de l’avancement, en intégrant les phases de tests, de QA et les pipelines DevOps qui soutiennent la livraison continue.
Industrie et manufacturing
Dans l’industrie, la planification s’articule autour de phases successives : ingénierie, approvisionnements, fabrication, assemblage et intégration. Les délais d’achat parfois longs, les arrêts techniques planifiés et les exigences de conformité nécessitent une coordination fine. Les organisations travaillent souvent avec des modèles de planification intégrée, combinant gestion des risques, visibilité sur la supply chain et synchronisation de toutes les équipes impliquées.
Pharma et sciences de la vie
Ce secteur est l’un des plus réglementés : chaque étape, études précliniques, essais cliniques, validation industrielle, suit un processus strict sous contrôle des autorités (FDA, EMA). Les plannings doivent intégrer une documentation exhaustive, des revues qualité obligatoires et une forte incertitude liée aux résultats scientifiques. Le time-to-market étant crucial, la maîtrise des jalons réglementaires devient un élément central du pilotage.
Énergie et utilities
Les projets énergétiques se distinguent par leur ampleur : délais longs, budgets colossaux et environnements techniques parfois extrêmes (offshore, sites sensibles). Ils impliquent souvent de multiples contrats et interfaces, ainsi que des réglementations environnementales en évolution permanente. Dans ce contexte, les outils de référence comme Primavera P6 et le suivi systématique de la valeur acquise (EVM) permettent de piloter des programmes complexes en gardant une vue d’ensemble fiable.
Les erreurs courantes en gestion de planning
Même avec une méthode solide, la gestion de planning reste un exercice délicat où certaines erreurs reviennent fréquemment. Elles peuvent compromettre la visibilité, fausser les décisions ou désaligner les équipes si elles ne sont pas identifiées rapidement.
Erreur n°1 : Considérer le planning comme un document figé
Un planning établi en début de projet mais jamais actualisé perd rapidement toute valeur. Les décisions se basent alors sur des données obsolètes. La solution consiste à instaurer des mises à jour régulières, idéalement hebdomadaires, et à désigner clairement un responsable chargé de maintenir le planning en cohérence avec la réalité du terrain.
Erreur n°2 : Sous-estimer systématiquement les durées
L’optimisme excessif dans les estimations, typiquement une tâche annoncée “en deux jours” alors que l’historique en montre cinq, fausse le planning dès le départ et finit par démobiliser les équipes. S’appuyer sur les retours d’expérience, utiliser des méthodes comme PERT et faire valider les durées par les personnes qui exécutent réellement les tâches permet d’obtenir un plan bien plus réaliste.
Erreur n°3 : Construire un planning trop complexe
Un planning qui accumule des milliers de tâches pour un projet de taille modeste devient illisible et impossible à maintenir. Pour éviter cet “effet usine à gaz”, il est recommandé de respecter les niveaux d’abstraction : un planning macro pour la vue d’ensemble, et un niveau de détail uniquement pour les phases proches dans le temps.
Erreur n°4 : Oublier les dépendances externes
Les délais fournisseurs, les validations client ou les autorisations réglementaires sont souvent sources de retard lorsqu’ils ne sont pas intégrés dès le début. Cartographier l’ensemble des interfaces externes et prévoir des marges de sécurité permet de fiabiliser la séquence des activités et d’éviter des surprises en cours de route.
Erreur n°5 : Planifier sans tenir compte des ressources
Un planning théorique qui ignore la disponibilité réelle des équipes conduit à des surcharges, des conflits d’affectation et parfois du burnout. La gestion des ressources doit être intégrée dès la construction du planning, avec un nivellement régulier de la charge pour équilibrer l’effort et identifier les besoins en renfort.
Erreur n°6 : Communiquer insuffisamment le planning
Un planning connu du seul planificateur n’a aucun impact opérationnel. Pour garantir l’alignement des équipes, il faut partager régulièrement l’état d’avancement, adapter le format de présentation selon les interlocuteurs et instaurer des points de synchronisation récurrents.
Erreur n°7 : Travailler sans baseline claire
Sans baseline officielle, les comparaisons se font “au feeling” et il devient impossible de mesurer la performance réelle du projet. La bonne pratique consiste à valider, figer puis archiver chaque version de référence. Cette discipline apporte de la transparence et une traçabilité indispensable au pilotage.
Sipco Project Control : l’expertise planning au service des projets complexes
Sipco Project Control accompagne les organisations dans la structuration, la planification et le pilotage de projets techniques, qu’ils relèvent de l’ingénierie, de la construction, de l’énergie ou de l’industrie. Nos ingénieurs planning prennent en charge toutes les étapes essentielles : construction de la baseline, mise à jour du planning, suivi des écarts, analyse des risques et production d’un reporting clair pour piloter le projet en toute maîtrise.
